רוב הספקים בגפ״ן חושבים שהם מתמודדים עם תוכן, פדגוגיה ואולי קצת בירוקרטיה.
בפועל, מי שעובד כמה שנים בתוך המערכת מבין די מהר שהאתגר האמיתי הוא זמן. לא הזמן במובן הפילוסופי, אלא הזמן ככוח ניהולי, כזה שמחליט מתי כסף זז, מתי תוכנית נתקעת, ומתי שיחת טלפון אחת מוקדמת מדי או מאוחרת מדי יכולה לעלות עשרות אלפי שקלים.

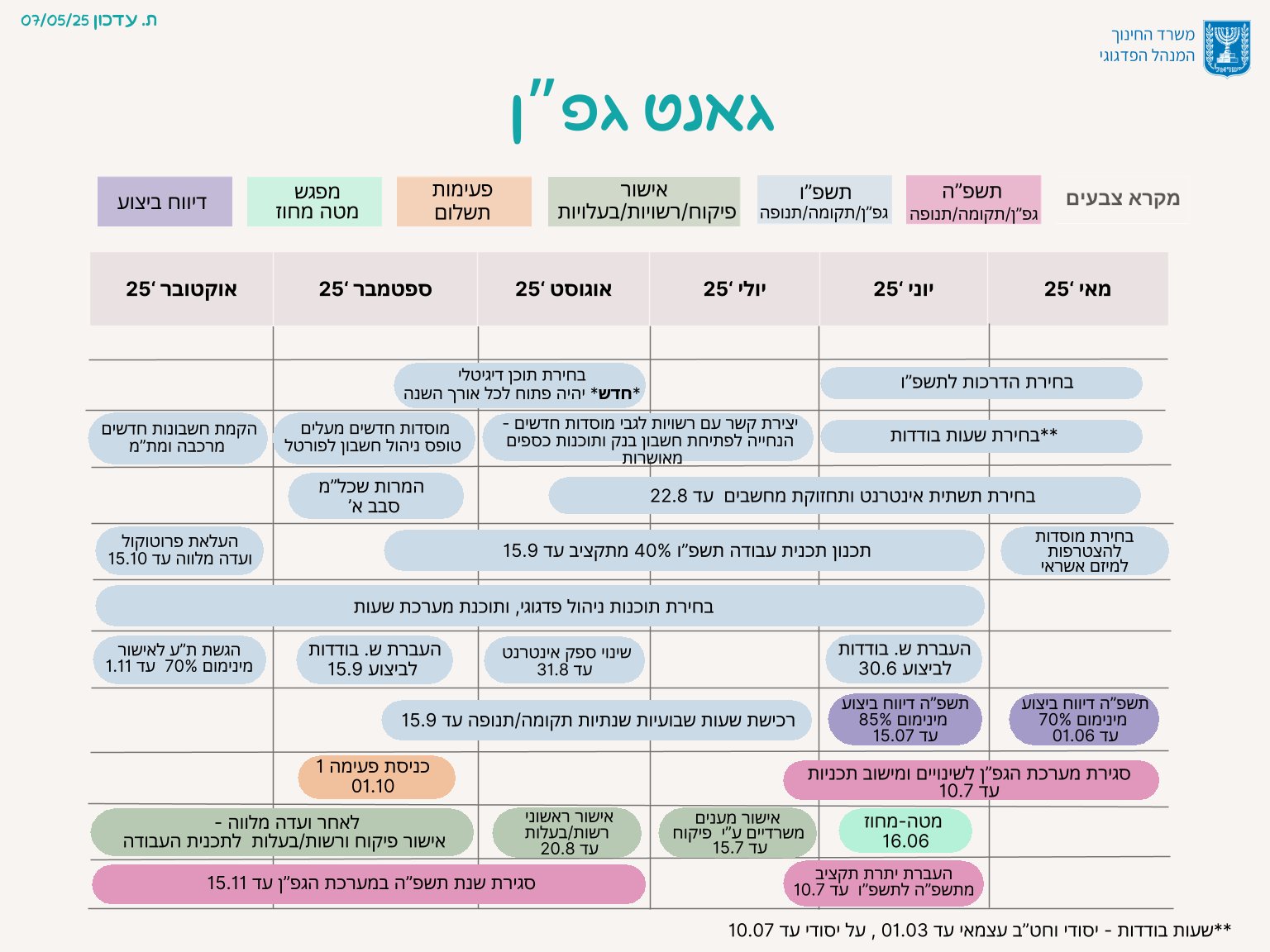

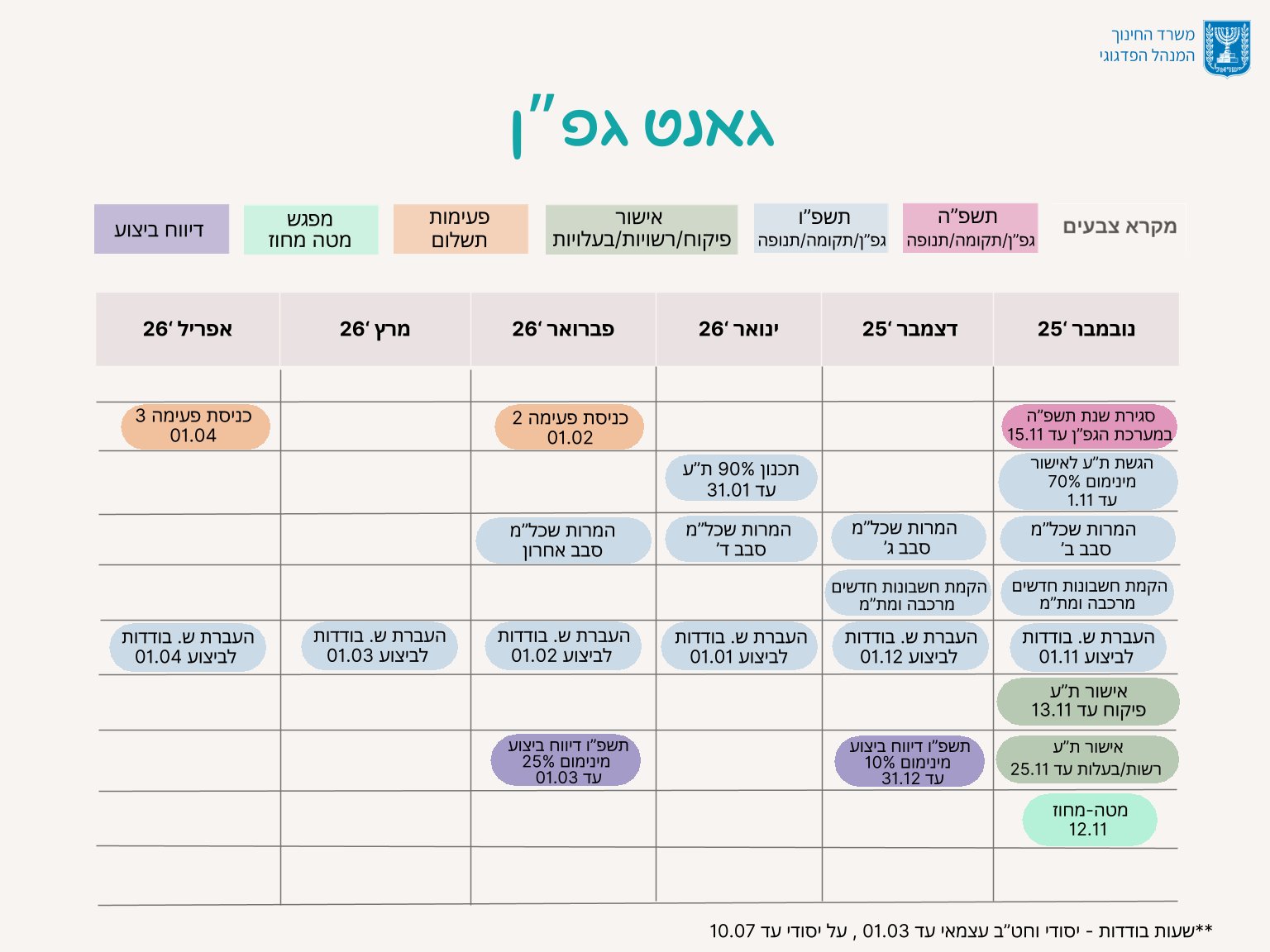

הגאנט של גפ״ן, שמחולק מדי שנה למנהלי בתי ספר, נראה על הנייר כמו כלי ניהולי של מערכת. אבל מאחורי הצבעים, החצים והאחוזים, הוא בעצם מפה סמויה של הסיכונים וההזדמנויות של ספקים. הוא לא מספר רק מתי מדווחים או מתי מאשרים, אלא מתי נכון למכור, מתי מסוכן להתחייב, מתי צריך לעצור פעילות למרות שיש רצון, ומתי דווקא כדאי להאיץ גם אם נדמה שעוד לא הגיע הזמן.
המאמר הזה לא נכתב מנקודת מבט של מערכת, אלא מנקודת מבט של מי שחי בתוכה. ספקים, יזמים, בעלי תוכניות, אנשים שצריכים לשלם משכורות בזמן, לנהל תזרים, ולהסביר לעצמם למה עבודה מצוינת לא תמיד מתורגמת לכסף באותו החודש.
הטבלה והגאנט שמצורפים כאן הם לא חומר עיוני, אלא כלי עבודה. כאלה שנועדו להוריד אי ודאות, לא לייפות אותה.

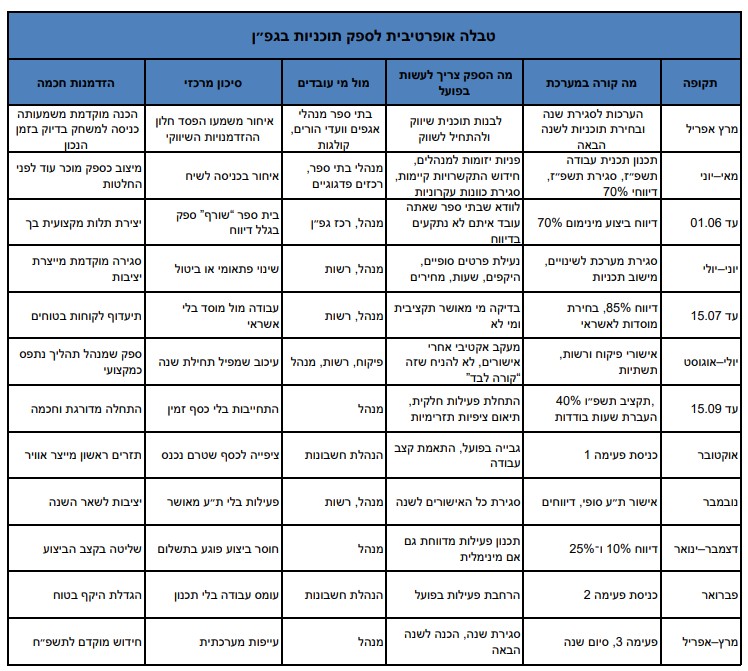

טבלה זו מתייחסת לשנת הלימודים תשפ"ו. אבל העקרונות ולוחות הזמנים שבה נכונים לכל שנה
חלון המכירה האמיתי קצר בהרבה ממה שנדמה
למרות שהגאנט פרוש ממאי ועד אפריל, בפועל חלון ההשפעה של ספק על בחירתו מתרכז בין מרץ ליולי, עם דגש ברור על אפריל ומאי. בתקופה הזו מנהלים כבר עם רגל אחת בסגירת תשפ״ו ועם הראש בתכנון תשפ״ז, ומקבעים את עיקר התקציב עד 15.9, עם יעד של 40% כבר בשלב התכנון. מי שלא נמצא על השולחן בשלב הזה, יתקשה מאוד להיכנס אחר כך, גם אם התוכן מעולה.
אישורים אינם אירוע נקודתי אלא צוואר בקבוק מתמשך
אישור פיקוח, רשות או בעלות, ועדה מלווה ומטה מחוז, כולם מתפרשים על פני חודשים. עבור ספק זה אומר שאין משמעות אמיתית למשפט “סגרתי בית ספר” בלי להבין באיזה שלב האישור נמצא, ומי מחזיק את הכדור בפועל. עסקה שלא קיבלה אישור עד יולי או אוגוסט עלולה להיתקע עד נובמבר, גם אם בית הספר רוצה מאוד.
דיווחי ביצוע מכתיבים קצב עבודה, לא רק בירוקרטיה
הדרישות למינימום 70%, 85%, ובהמשך 10% ו־25% בתשפ״ז, יוצרות לחץ הפוך על הספק. מצד אחד אסור לרוץ מהר מדי בלי תקציב זמין, מצד שני עיכוב בביצוע עלול לפגוע בבית הספר בדיווח ולגרום לעצירת תשלומים. ספק חכם בונה מראש לוח ביצוע שמשרת את אחוזי הדיווח, ולא רק את הנוחות הפדגוגית שלו.
פעימות התשלום הן נקודת הסיכון המרכזית
כניסת פעימה 1 באוקטובר, פעימה 2 בפברואר ופעימה 3 באפריל, מייצרת פערי תזרים מובנים. ספק שלא נערך לממן פעילות בין ספטמבר לפברואר, עלול למצוא את עצמו עובד חודשים ארוכים בלי לראות כסף. זה לא כשל ניהולי של בית הספר, אלא מבנה מערכת, וצריך לקחת אותו בחשבון מראש בתמחור ובהיקף ההתחייבות.
שעות בודדות הן מנגנון גישור, לא תחליף
העברות חודשיות של שעות בודדות מאפשרות תיקונים קטנים וגמישות נקודתית, אבל הן לא פתרון לתוכנית שנתית. מי שבונה עליהן כבסיס, יגלה מהר מאוד מגבלות קשות, גם בלוחות הזמנים וגם בהיקף הכספי.
הזדמנות למי שמבין מערכת, לא רק תוכן
הגאנט מבהיר שספק מצליח בגפ״ן הוא לא רק מי שיש לו תוכנית טובה, אלא מי שמדבר בשפה של תזמון, אישורים, דיווח ותזרים. יתרון תחרותי אמיתי נוצר ביכולת ללוות מנהל בתוך המערכת כפי שהיא באמת, לא רק להפעיל סדנה בכיתה.

אם תוך כדי קריאה עולה אצלך התחושה שגפ״ן הוא לא בעיה פדגוגית אלא בעיית ניהול, תזמון וקבלת החלטות, אתה לא מדמיין. בדיוק שם ייעוץ עסקי טוב עושה את ההבדל.
לא בכתיבת תוכנית יפה יותר, אלא בבניית אסטרטגיה שעובדת בתוך המערכת כפי שהיא, עם כל המגבלות והקצבים שלה. לפעמים שיחה אחת בזמן הנכון חוסכת שנה של ניסוי וטעייה.
לפעמים היא גם חוסכת הרבה כסף, וזה כבר לא עניין פילוסופי בכלל.
כותב המאמר הוא סטיב טלאור, יועץ עסקי ואסטרטגי לתוכניות חינוכיות, מלווה עשרות גופים בתחום החינוך הלא פורמלי משנת 1999.
רוצים לשמוע עוד, לשתף או לשאול? אשמח לשמוע בתגובות או בשיחה אישית.
